Méthode & HSE

La méthode ScaffCore :
zéro improvisation en hauteur

Un accès temporaire mal préparé peut ralentir un chantier, exposer vos équipes et engager votre responsabilité. ScaffCore encadre chaque intervention avec une méthode documentée et un tag signé.

Notre méthode repose sur trois exigences indissociables : le bon calcul, la bonne méthode, la bonne équipe. Aucune ne compense l'absence des deux autres.

Notre principe

La sécurité ne commence pas au montage.
Elle commence à l'analyse du besoin.

Un accès temporaire, ce n'est pas juste des tubes assemblés. C'est une chaîne HSE documentée : analyse, briefing, montage encadré, inspection, rapport, tag. Le montage est l'exécution — les cinq autres étapes produisent chacune un livrable signé qui trace le travail et engage notre responsabilité.

01

Le bon calcul

Rien ne tientsansle bon calcul.

Avant le moindre tube, il y a une étude. Une structure conçue, dimensionnée et justifiée pour son usage réel — charges, portées, contraintes. C'est ce qui sépare un assemblage d'un ouvrage.

Épure technique à gauche, échafaudage Layher monté à droite
Conçu. Calculé. Justifié.

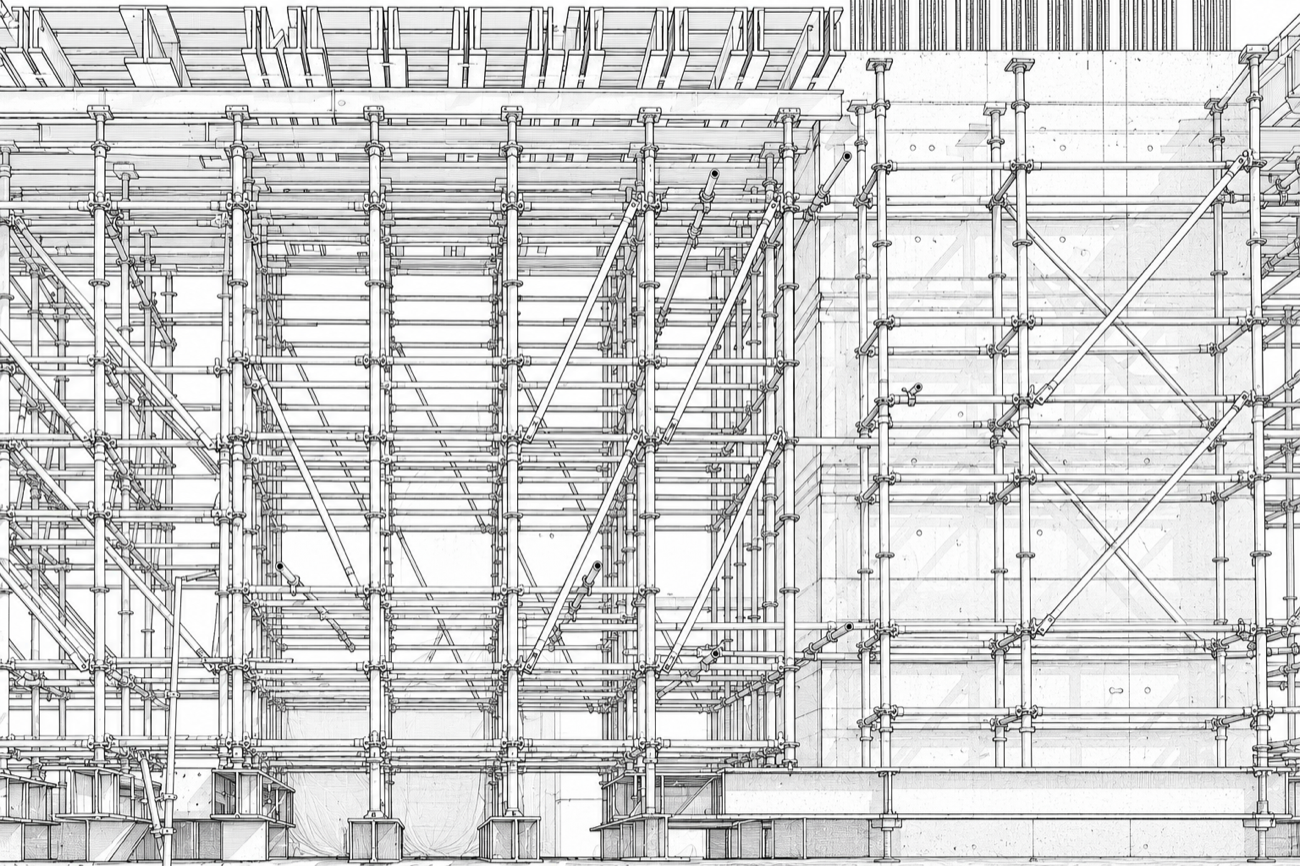

Élévation technique d'un échafaudage multidirectionnel Layher — montants, diagonales de contreventement et planchers
Élévation d'échafaudage multidirectionnel — illustration.

L'étude

Chaque ouvrage est dessiné avant d'être monté. Implantation, appuis, contreventement, phasage : les choix se prennent sur le plan, pas sur site.

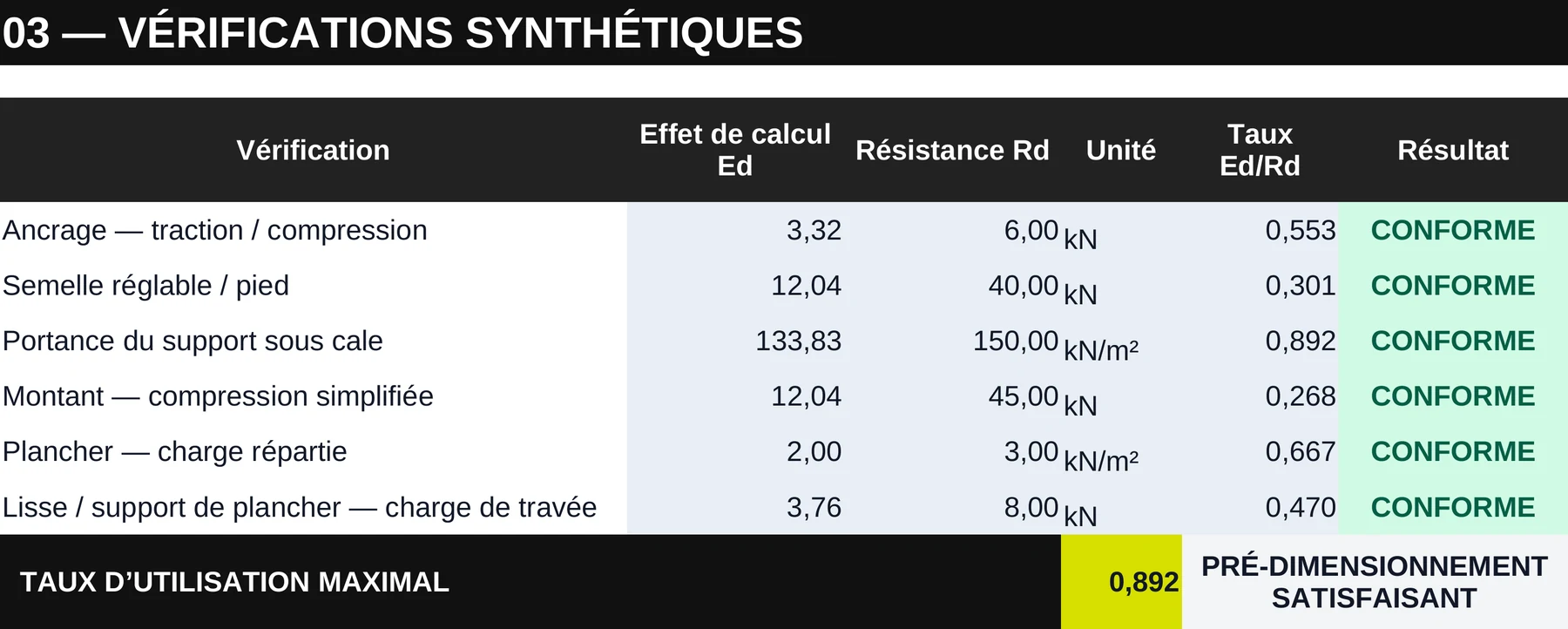

Extrait de note de calcul — tableau de vérifications synthétiques
Extrait de note de calcul — vérifications de résistance et taux d'utilisation.

La note de calcul

La note de calcul est le document qui prouve qu'une structure tient. ScaffCore conçoit chaque ouvrage sur la base d'une étude justifiée — charges, portées, contraintes. Là où d'autres livrent du matériel, nous livrons une structure dont la tenue est démontrée, et opposable en cas de contrôle.

02

La bonne méthode

De l'étude au tag :
six étapes, trois phases

Chez ScaffCore, rien ne se monte avant d'avoir été pensé. Six étapes, trois phases : conception, exécution, exploitation. Chacune produit une preuve — et la moitié du travail est faite avant qu'un seul tube ne soit posé.

Conception
01
Comprendre
Besoin · Usage · Contraintes
02
Analyser
Site · Risques · Interfaces
03
Concevoir
Solution · Méthode · Ressources
Exécution
04
Exécuter
Montage · Encadrement · Sécurité
Exploitation
05
Contrôler
Validation · Réception · Tag
06
Suivre
Contrôles · Adaptations · Démontage

Le tag ScaffCore :chaque échafaudage tracé,chaque contrôle prouvé

Un tag physique, apposé à l'entrée de chaque accès. Un QR code qui ouvre le rapport complet sur smartphone. Une couleur qui parle immédiatement.

Vert — utilisable Jaune — sous réserve Orange — restreint Rouge — interdit

Ce que le tag porte, ce que le QR révèle

Sur le tag
  • Statut couleur : utilisable, sous réserve, restreint ou interdit
  • Charge maximale admissible en daN/m², unité de lecture terrain
  • Date du dernier contrôle et de la prochaine vérification
  • Nom de l'inspecteur
  • QR code d'accès au rapport
Dans le rapport
  • Les points de contrôle vérifiés, un par un
  • Photos datées de l'ouvrage
  • Écarts relevés et recommandations, s'il y en a
  • Signature de l'inspecteur ScaffCore

Un contrôle qui ne dort pas dans un dossier oublié : il est affiché sur l'accès, consultable en un scan, et mobilisable en cas d'audit ou d'incident.

Pour vos chefs de chantier

Vérification en 3 secondes, sans dossier à chercher.

Pour votre HSE

Preuve documentée du contrôle, avec date, inspecteur, points vérifiés.

Pour votre direction

Traçabilité opposable en cas d'audit ou d'incident.

Inspection échafaudage :
12 points systématiques

  • Sol porteur et implantation stable
  • Appuis, semelles et vérins correctement réglés
  • Montants, lisses et diagonales conformes
  • Verticalité et stabilité générale
  • Ancrages : nombre, position et serrage conformes
  • Contreventement complet, aucun élément retiré
  • Planchers posés, verrouillés et dégagés
  • Garde-corps et sous-lisses continus
  • Plinthes présentes et fixées
  • Accès sécurisés : escaliers, trappes refermables
  • Charge affichée, aucune surcharge
  • Éléments Layher : rosaces, clavettes, coins verrouillés

Chaque point est coté selon sa criticité, photographié et consigné dans un rapport signé. Inspection réalisée sur tablette, rapport généré sur site. Pour les ouvrages porteurs, ScaffCore applique un référentiel d'étaiement distinct — descente de charge, stabilité structurelle, validation avant décoffrage — car soutenir une dalle et faire monter des équipes sont deux métiers, avec deux référentiels.

03

La bonne équipe

Des équipes qualifiées

Nos équipes sont sélectionnées sur leur discipline chantier et leur capacité à travailler selon les standards constructeur et un référentiel HSE. Chaque monteur suit 35 heures de formation. Nos inspecteurs sont formés selon les référentiels Layher et par des organismes de contrôle reconnus.

Des profils expérimentés

Nous ne recrutons pas de monteurs débutants. Nos équipes sont constituées de profils confirmés, qui ont fait leurs preuves sur des chantiers industriels et de grande hauteur exigeants. Nos inspecteurs justifient d'au moins 5 ans d'expérience dans le domaine des échafaudages.

Un chantier encadré

Chaque chantier est piloté par un conducteur de travaux qui coordonne, anticipe et remonte — pas seulement des monteurs qui exécutent. C'est cette chaîne d'encadrement qui fait la différence : sur nos chantiers, un problème se signale, il ne se cache pas. Nous récompensons l'alerte précoce, jamais le silence.

Transparence

Ce que nous faisons,
ce que nous ne
remplaçons pas

À noter : Les contrôles ScaffCore portent sur l'état visible de l'accès au moment de l'intervention. Ils ne remplacent pas : (1) les obligations HSE globales du site client, (2) les validations réglementaires exigées par le donneur d'ordre, (3) les études spécifiques nécessaires pour les structures complexes, charges particulières ou projets à haut risque.

Un accès à sécuriser ?
Nous venons voir, nous chiffrons, nous sécurisons.

Envoyez-nous les infos de votre projet ou les photos du site. Réponse sous 24h ouvrées après votre demande · Visite technique gratuite · Devis chiffré 72h après la visite.
